プロジェクトマネージャ 平成23年特別 午前U 問4

午前U 問4

アローダイアグラムで示す計画に基づいてシステム開発を進めたい。各作業をそれぞれ最も早く開始するとき,必要となる人数の推移を表すものはどれか。ここで,アローダイアグラムのそれぞれの作業に付けられた記述は,作業に必要な日数と,1日当たりの必要人数を表す。

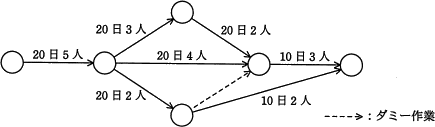

04.gif/image-size:435×127

分類

マネジメント系 » プロジェクトマネジメント » タイムマネジメント

正解

解説

各作業にA〜Gの番号を振ったとすると、作業の進捗は次の表のようになります。

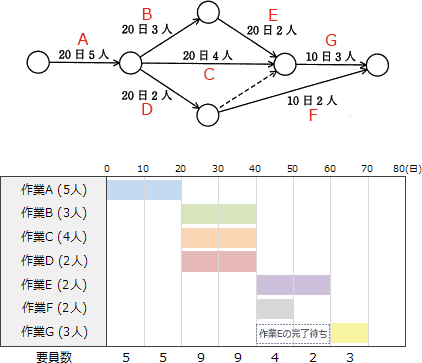

04_1.gif/image-size:422×363
したがって要員数の推移を表す正しいグラフは「エ」です。
